阿拉善高新区防沙治沙和风电光伏一体化工程80万千瓦光伏项目投运
来源:中国新闻网 | 作者:三秦光伏网 | 发布时间 :2025-12-25 | 2 次浏览: | 分享到:

中新网内蒙古新闻12月25日电 (陈峰 闫琛琛 张子谅)12月24日,随着现场操作人员完成最后一组设备倒闸操作,内蒙古华电阿拉善盟高新区防沙治沙和风电光伏一体化工程80万千瓦光伏项目中央监控系统屏幕上,电压、电流、功率等核心运行参数实时精准同步,至此,该项目正式并网发电。

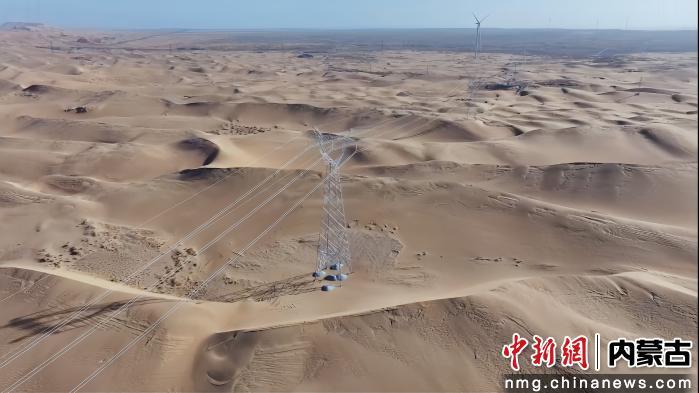

图为项目现场。

内蒙古华电阿拉善盟高新区防沙治沙和风电光伏一体化工程80万千瓦光伏项目于2025年3月15日开工建设,总投资26.79亿元,建设容量80万千瓦,配置储能系统规模达12万千瓦。据内蒙古华电苏巴尔干光储电站项目负责人潘雷介绍,项目投用后,预计年发电量达16.53亿千瓦时,每年可节约标准煤近50万吨,减排烟尘约28.10吨、二氧化硫137.18吨、氮氧化物219.82吨、二氧化碳136.23万吨。

为保障主体项目工程电能平稳、可靠汇入蒙西电网,12月23日晚,内蒙古华电阿拉善盟高新区防沙治沙和风电光伏一体化工程80万千瓦光伏项目配套接网工程率先启动投运,成功连接起内蒙古电力集团金湖500千伏变电站与华电苏巴尔干光储升压站,筑牢绿色电能输送根基。

据悉,该配套接网工程由内蒙古电力集团阿拉善供电公司承建,总投资1.3亿元,新建220千伏输电线路70.9公里,架设铁塔205基。内蒙古电力集团阿拉善供电公司建管中心项目经理张坤棚说:“我们挂图作战、倒排工期,建立日管控、周调度、月总结工作机制,克服恶劣气候与复杂地形,集中力量攻克沙漠施工技术难题,保障工程如期投运。”

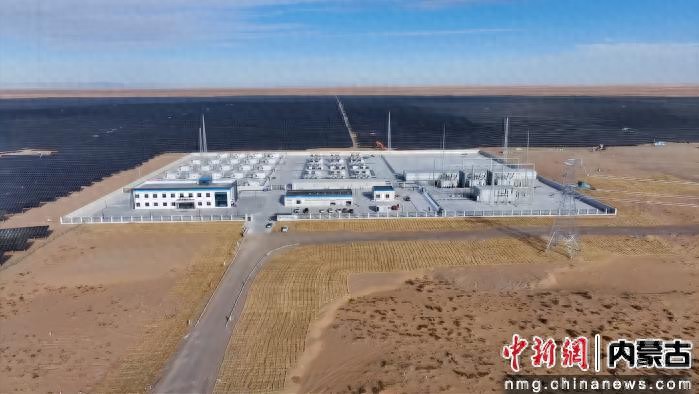

图为项目现场。

配套接网工程作为新能源并网的关键部分,在保障电力供应、支撑经济社会发展、服务改善民生等方面发挥着重要作用,在新能源就近消纳、承载新型负荷等方面的功能日益显著。

“十四五”以来,内蒙古电力集团阿拉善供电公司聚焦亿千瓦级新能源大基地发展蓝图,将电网建设与新能源开发同步规划、同步实施,全力推进新能源配套电网建设。目前,已累计投资15亿元建成新能源配套接网工程31项,新增输电线路878公里,有力保障了新能源及储能项目及时并网发电。

内蒙古华电阿拉善盟高新区防沙治沙和风电光伏一体化工程80万千瓦光伏项目及其配套接网工程的正式投运,将有效提升区域绿电供应能力,实现经济效益与生态效益的深度融合,为区域新能源开发与生态治理协同发展筑牢根基,为绿色低碳转型注入强劲动能。内蒙古电力集团阿拉善供电公司工程建设部部长姚钧凯表示,将围绕自治区新能源发展布局,加快构建坚强智能电网,全力服务沙漠、戈壁、荒漠地区大型风电光伏基地建设,为内蒙古建设国家重要能源和战略资源基地贡献力量。(完)
