新春走基层丨戈壁滩上“种太阳”!十二师50万千瓦光伏项目并网试运行!
来源:今日十二师 | 作者:三秦光伏网 | 发布时间 :2026-02-05 | 5 次浏览: | 分享到:

近日,位于二二一团四连的中节能第十二师产业园区低碳转型50万千瓦光伏项目(以下简称“中节能第十二师50万千瓦光伏项目”)已顺利完成建设,开始并网试运行,预计6个月后将正式转入全功率发电。

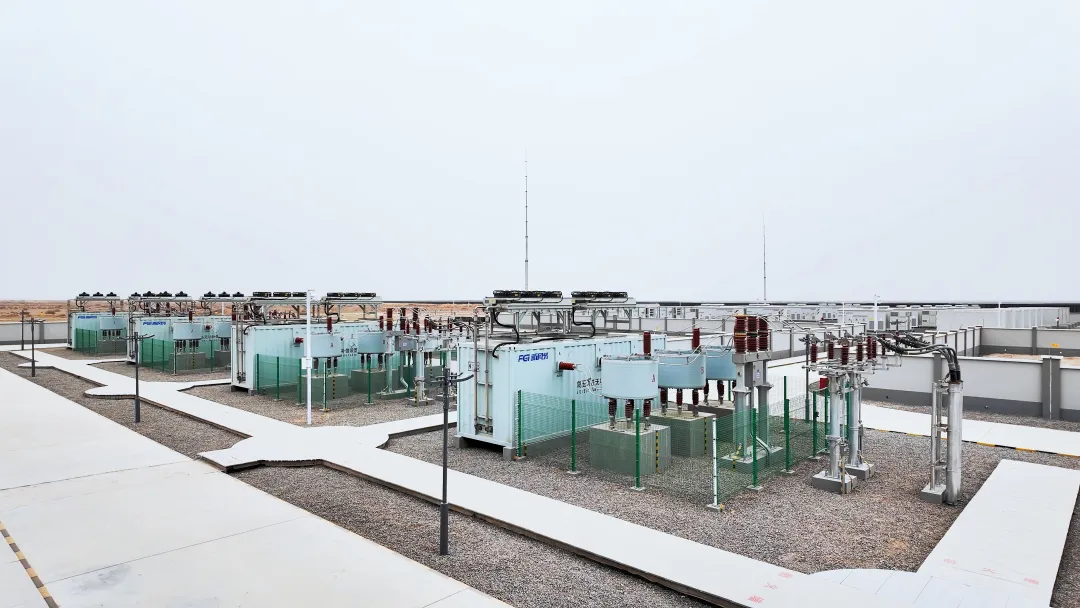

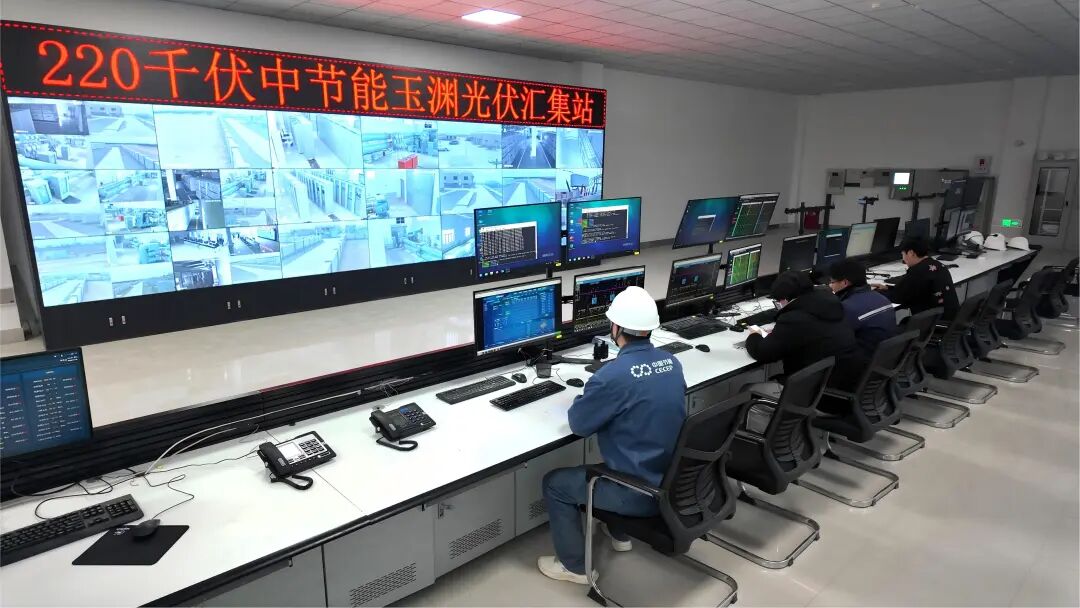

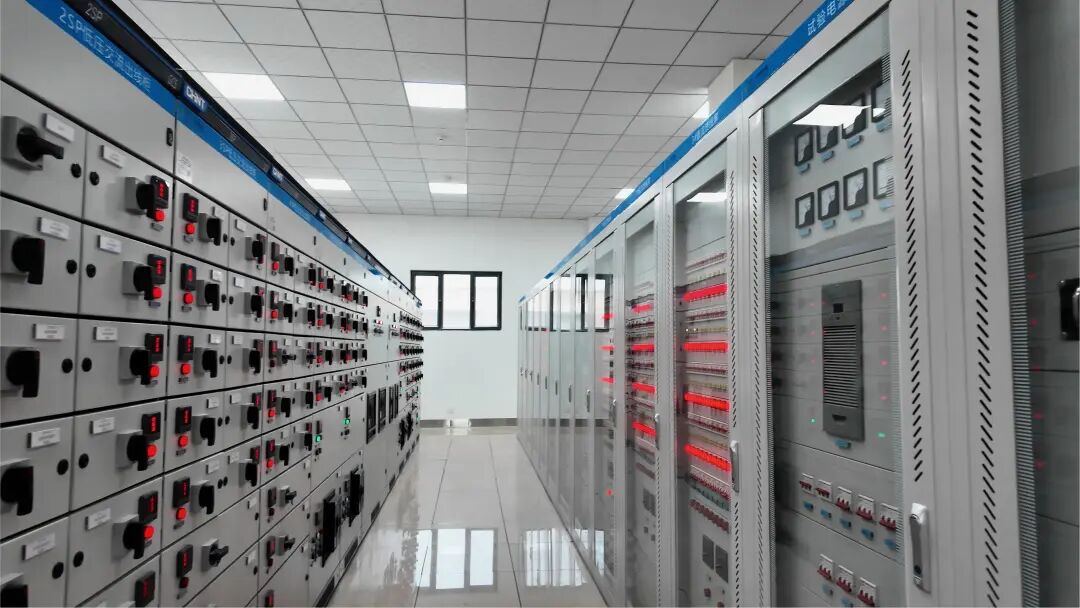

在中节能第十二师50万千瓦光伏项目配套建设的220千伏中节能玉渊光伏汇集站里,项目建设专责朱腾飞和同事们正在对设备参数和各项数据进行记录、调试,确保试运行期间的各项数据达到预期目标。


“目前,我们按照新疆电力调度控制中心关于新投运场站调试期的管理职责要求,科学管控发电负荷,严格按照总容量的10%开展发电工作,确保调试工作规范有序推进。”朱腾飞说。

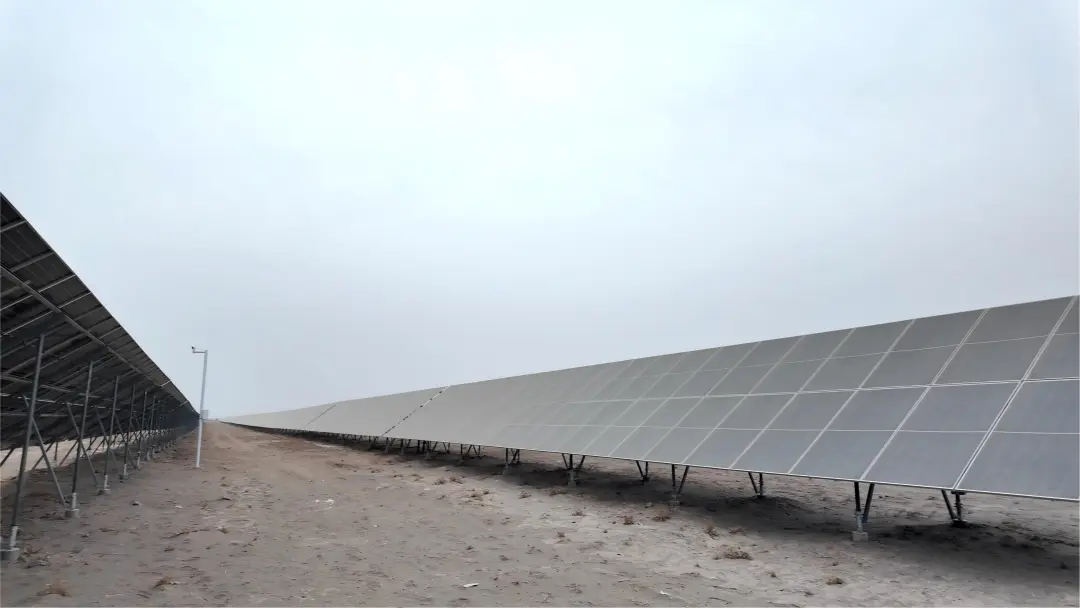

中节能第十二师50万千瓦光伏项目于2025年2月15日正式开工,2026年1月12日实现全容量并网发电。项目总占地约15000亩,装机容量500兆瓦,同步配套建设一座220千伏升压汇集站及75MW/150MWh电化学储能系统。目前,项目处于试运行阶段,所发电量先行输送至吐鲁番220千伏番南变电站,经调配后并入电网。




为保障中节能第十二师50万千瓦光伏项目设备的长期可靠性和发电效率,项目运营单位实施了“全流程精细化管控+智能化运维”的双重保障措施。一方面,建立了覆盖设备全生命周期的管理体系;另一方面,配套部署了专业的光伏智能运维系统。通过日常巡检、定期专业维保以及对易损件的提前预判与更换,形成了一套标准化作业流程,从源头有效防范设备故障和性能衰减问题。



中节能第十二师50万千瓦光伏项目全面投产后,每年可提供约8.5亿千瓦时的清洁电力,相当于节约标准煤25万吨,对推动区域节能减排、优化能源结构具有重要意义。项目的顺利建成并网,不仅成为十二师构建清洁低碳能源体系的重要组成部分,也为新疆经济社会高质量发展提供了坚实的绿色电力支撑。
