沙特R5 MAS 1000兆瓦光伏项目升压站六台主变全部就位完成
来源:中国电建国际工程公司 | 作者:三秦光伏网 | 发布时间 :2026-04-14 | 5 次浏览: | 🔊 点击朗读正文 ❚❚ | 分享到:

4月10日,随着1号、2号、3号主变压器精准滑入预定位置,沙特R5 MAS 1000兆瓦光伏项目33kV/132kV升压站185MVA六台主变全部就位,标志着项目升压站建设取得阶段性重要成果,为后续电气系统安装调试奠定了坚实基础。

项目团队面对当前复杂多变的国际形势,克服了设备运输组织和现场施工推进带来的多重挑战,在完成前三台主变就位基础上,反复核验设备基础、轴线偏差及滑移路径等关键环节,持续周密做好安全技术交底和现场隐患排查工作,确保主变运输、牵引、滑移、就位全过程精准衔接、安全受控。在安全和质量全面受控的前提下,仅用一天半时间便顺利完成最后3台主变压器卸车、滑移和精准就位,再次展现了项目团队在重大设备就位施工中的高效组织能力。

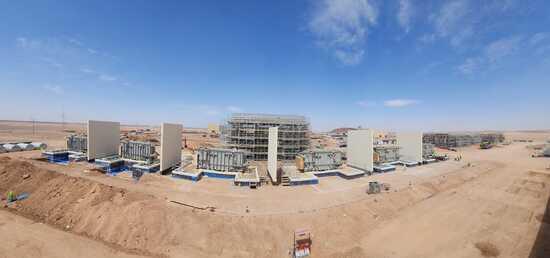

目前,项目升压站主体建筑已全部封顶,主变已全部就位。下一步,项目团队将紧盯升压站土建工程收尾、GIS无尘安装、架空线路施工等关键节点,全力推进后续各项工作,为实现倒送电目标奠定基础。
