西部装机规模最大抽蓄电站进入主体工程建设期
来源:中新网 | 作者:三秦光伏网 | 发布时间 :2026-06-04 | 10 次浏览: | 🔊 点击朗读正文 ❚❚ | 分享到:

中国水利水电第四工程局有限公司(简称“水电四局”)6月3日发布消息称,由该局第一分局承建的中国西部装机容量最大的抽水蓄能电站——哇让抽水蓄能电站建设从施工准备全面转入主体工程建设期。

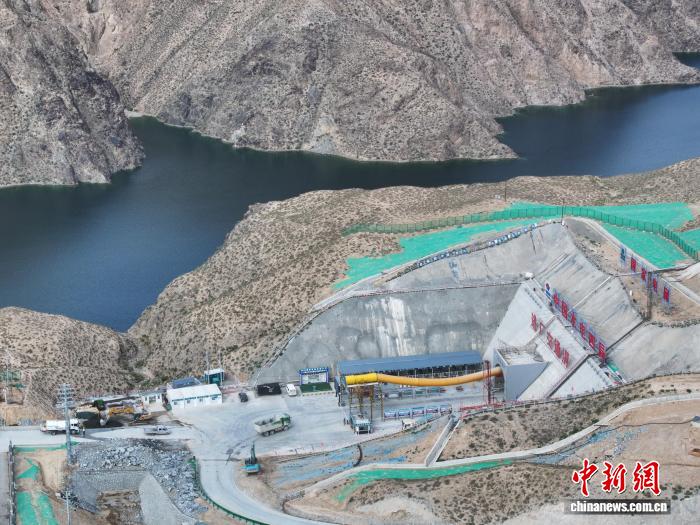

资料图为5月21日,青海贵南,航拍哇让抽水蓄能电站通风兼安全洞施工现场。(无人机照片)马铭言摄

  哇让抽水蓄能电站坐落于青海省海南藏族自治州贵南县境内,于2023年8月正式开工建设,总投资达159.4亿元,总装机容量280万千瓦。项目整体建设周期约8年,计划2030年9月实现首台机组发电,2031年12月全面并网投产。据测算,电站投运后,每年可替代燃煤消耗182万吨,减少二氧化碳排放455万吨。

  电站主体工程涵盖上水库、下水库进出水口、输水系统、地下厂房及地面开关站等核心设施,投运后可全面发挥储能、调峰、填谷、调频、调相及电网紧急事故备用等重要作用,为区域风电、光伏等新能源大规模消纳提供保障。

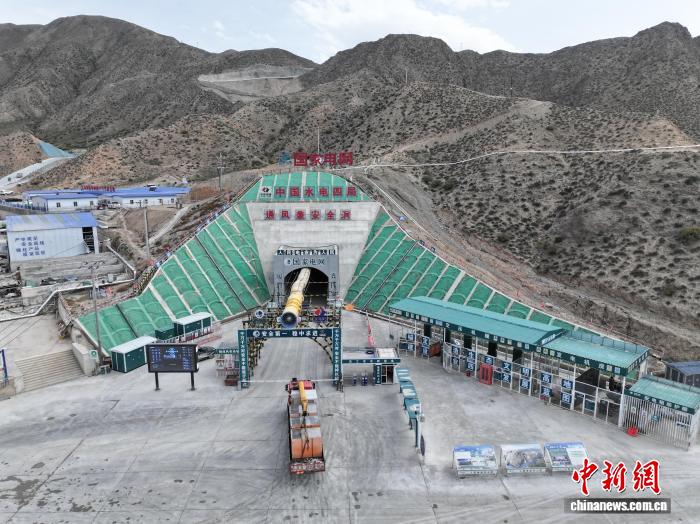

资料图为5月21日,青海贵南,航拍全长2642米的哇让抽水蓄能电站进厂交通洞施工现场。(无人机照片)马铭言摄

  本次贯通移交的通风兼安全洞是电站建设的关键先导工程,施工过程中面临涌水、断层破碎带、软弱夹层等不良地质难题,技术难度大、安全防控风险高,对此施工团队全程依托超前地质预报技术,逐项破解难题,顺利完成隧道贯通移交。(祁增蓓 何静)
